Quelles sont les étapes qui précèdent la construction des éoliennes ?
Version 231e
Un parc éolien ne sort pas de terre du jour au lendemain ! Le temps qui précède le chantier sert à concevoir un parc spécifique à un lieu, les vents qui le traversent et son relief. Le projet de parc doit respecter la réglementation et démontrer comment il évite, réduit ou compense son impact sur la biodiversité. Un temps est prévu pour que les communes et leurs habitants donnent leur avis.
Lorsqu’il a identifié un site propice à l’éolien [lien 122], le porteur du projet prend souvent contact avec les élus locaux et, avant d’engager des dépenses importantes, signe avec le ou les propriétaires du terrain [lien 513] une promesse de bail. Viennent ensuite :
une étude de faisabilité (6 à 12 mois) pour vérifier que le projet est techniquement et économiquement possible : données de vent, accès routier, raccordement électrique, contraintes relatives à l’aviation civile et militaire, etc.
des études d’impact (12 à 18 mois) pour évaluer les effets du projet sur l’environnement naturel et humain1 : biodiversité, écoulement des eaux, paysage, patrimoine, bruit, etc. Des réunions de concertation sont généralement organisées à ce stade. Les résultats font partie du dossier de consultation (voir ci-dessous)
les demandes d’autorisation (24 à 48 mois) : dépôt du dossier auprès du Préfet de Région qui doit s’assurer du respect de toutes les règles en vigueur. En parallèle à l’instruction du dossier, une consultation des communes concernées [lien 525] et des habitants [lien 212] est organisée.
La décision du Préfet doit tenir compte des résultats de la consultation pour rendre sa décision, qui peut être contestée devant le Tribunal administratif dans les 2 mois [lien 514].
Ministère de la Transition Écologique (2020). Guide relatif à l’élaboration des études d’impacts des projets de parcs éoliens terrestres. consultée le 17/12/25
-
↑
Ministère de la Transition Écologique (2020). Guide relatif à l’élaboration des études d’impacts des projets de parcs éoliens terrestres. consultée le 17/12/25
3 à 6 ans
c'est la durée des étapes qui précèdent la construction*
* Données pour la France. Le Journal de l'Éolien. Les étapes d’un projet éolien. Consultée le 17/12/25

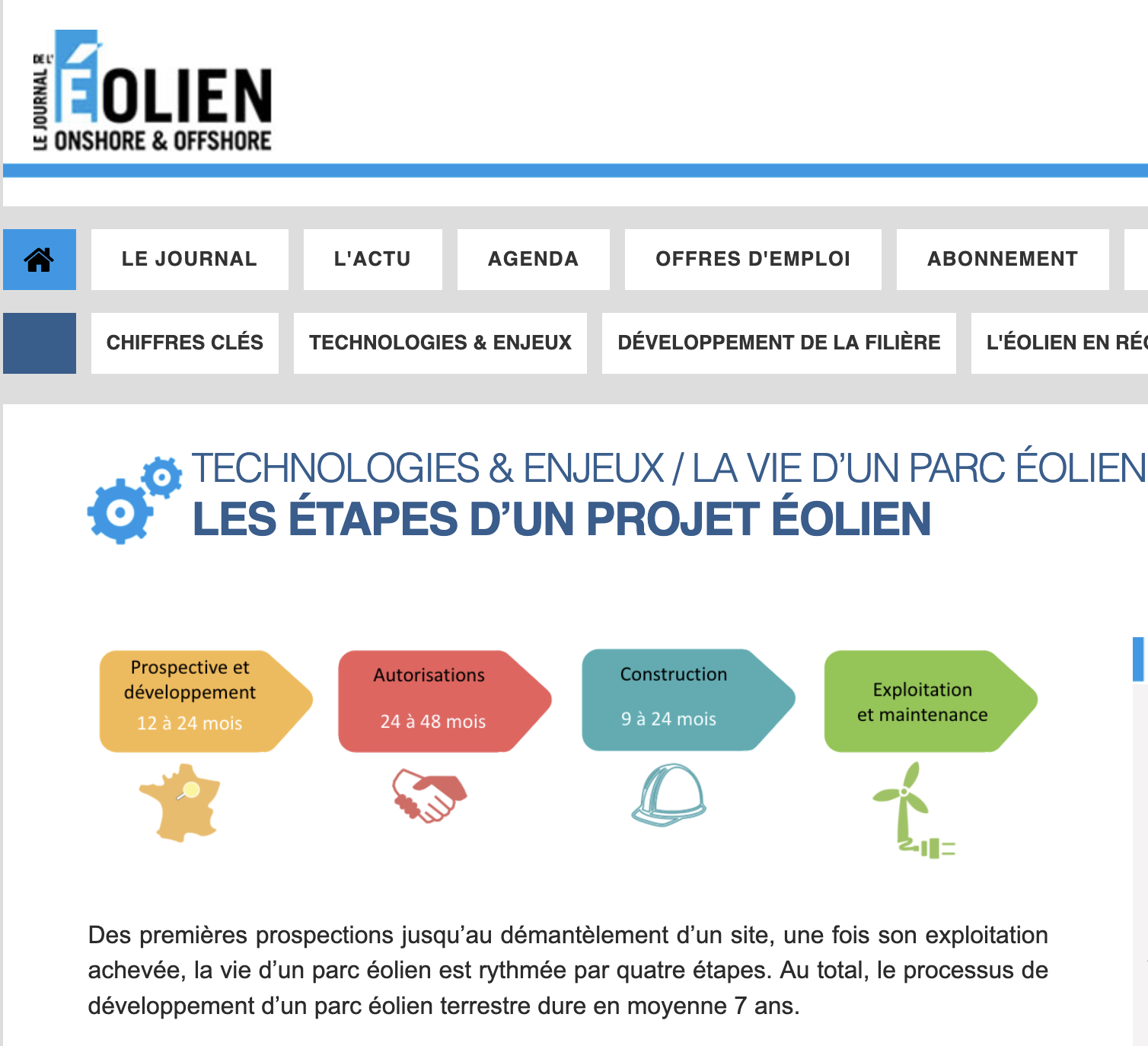

Les 4 grandes étapes d'un projet éolien, présentées de façon complète et très accessible, en une seule page. À consulter pour avoir une vue d'ensemble de la prospective jusqu'au démantèlement.
Cette brochure de 24 pages éditée par l'ADEME est un excellent point de départ pour tout personne qui s'intéresse à l'éolien. Lecture indispensable !
Le document de référence pour les professionnels qui mènent les études d'impact. À consulter si vous avez une question pointue sur ces études (ou que vous êtes professionnel du secteur !). Le sommaire très détaillé vous aidera à vous repérer dans les 177 pages.
